长安益阳公司三期项目5号机组锅炉点火吹管一次成功
发布时间:2024-12-04     作者:       来源:      分享到:

12月2日凌晨2:08,长安益阳发电有限公司三期项目5号机组锅炉点火一次成功,标志着三期项目又顺利完成一项重要里程碑节点。

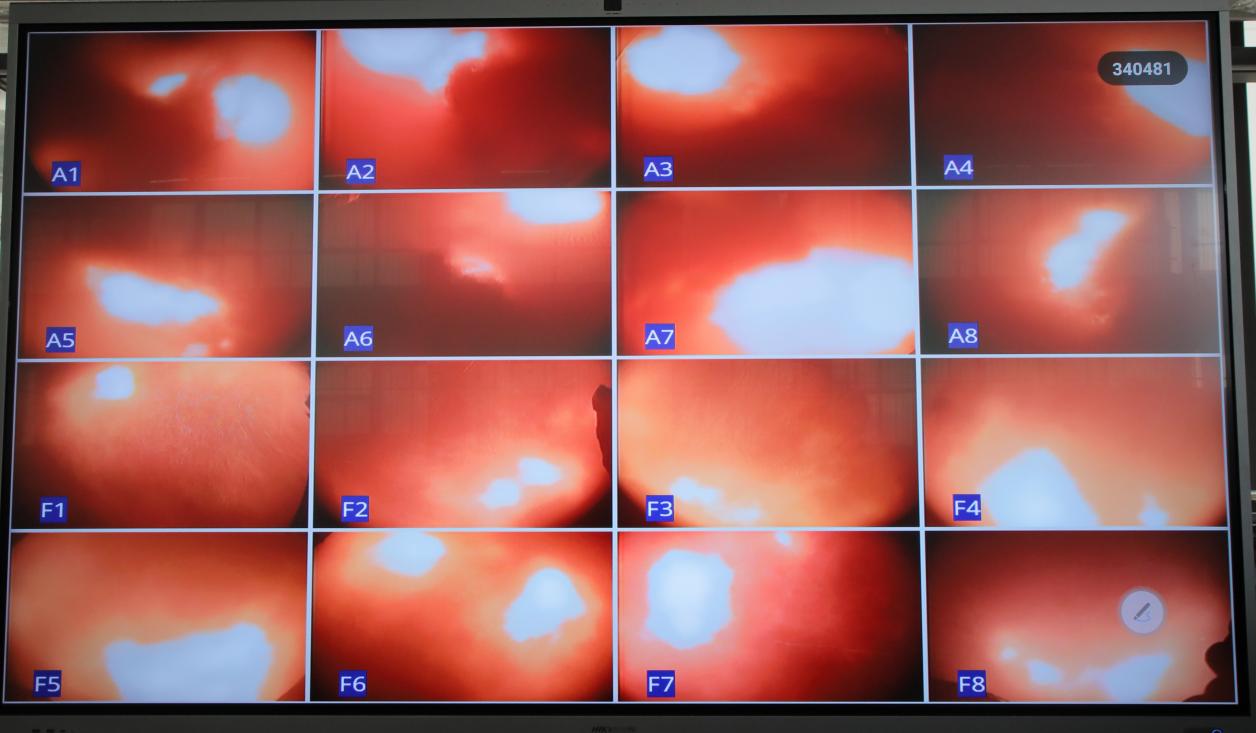

锅炉吹管旨在机组整套启动前对锅炉过热器、再热器等受热面管及其蒸汽管道系统进行蒸汽吹管,清除管道内的杂物,防止机组运行中过热器、再热器发生损坏或汽机通流部分损伤。本次5号锅炉吹管采用稳压、降压联合吹管的方式,临时短接汽轮机进汽管道,再接至相应冷再管道,最终在二次热再管接出至消音排放。

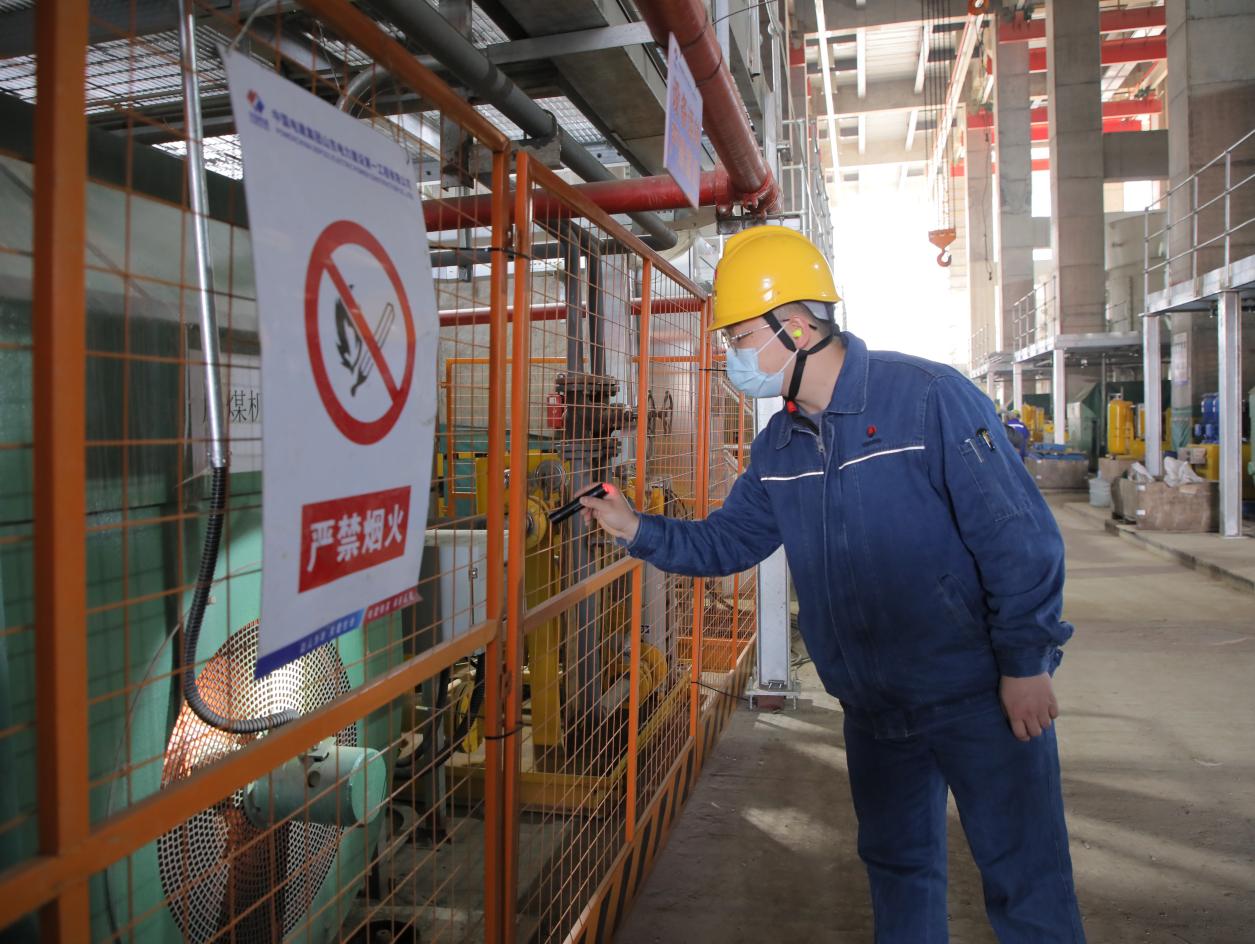

该公司协同建设、调试、监理单位盘点清查各主辅机系统安装和调试进度,及时排查处理存在的问题隐患。各专业人员昼夜坚守一线,严格按照调试方案和运行规程进行锅炉上水和BEST小机试运冲转,全力保证5号锅炉点火过程安全顺利、一次成功。

锅炉吹管完成后,5号机组将迎来整套启动、首次并网、168小时满负荷试运行等重大节点,该公司全体人员将继续勠力同心、攻坚克难,确保三期项目高质量达标投产。(长安益阳 李焜林)
