长安益阳公司三期项目5号机组锅炉空气动力场试验顺利完成
发布时间:2024-11-26     作者:李焜林       来源:      分享到:

11月23日,长安益阳发电有限公司三期项目5号机组锅炉空气动力场试验顺利完成,标志着三期项目继机组辅汽吹扫、化学清洗后完成了又一重要节点。

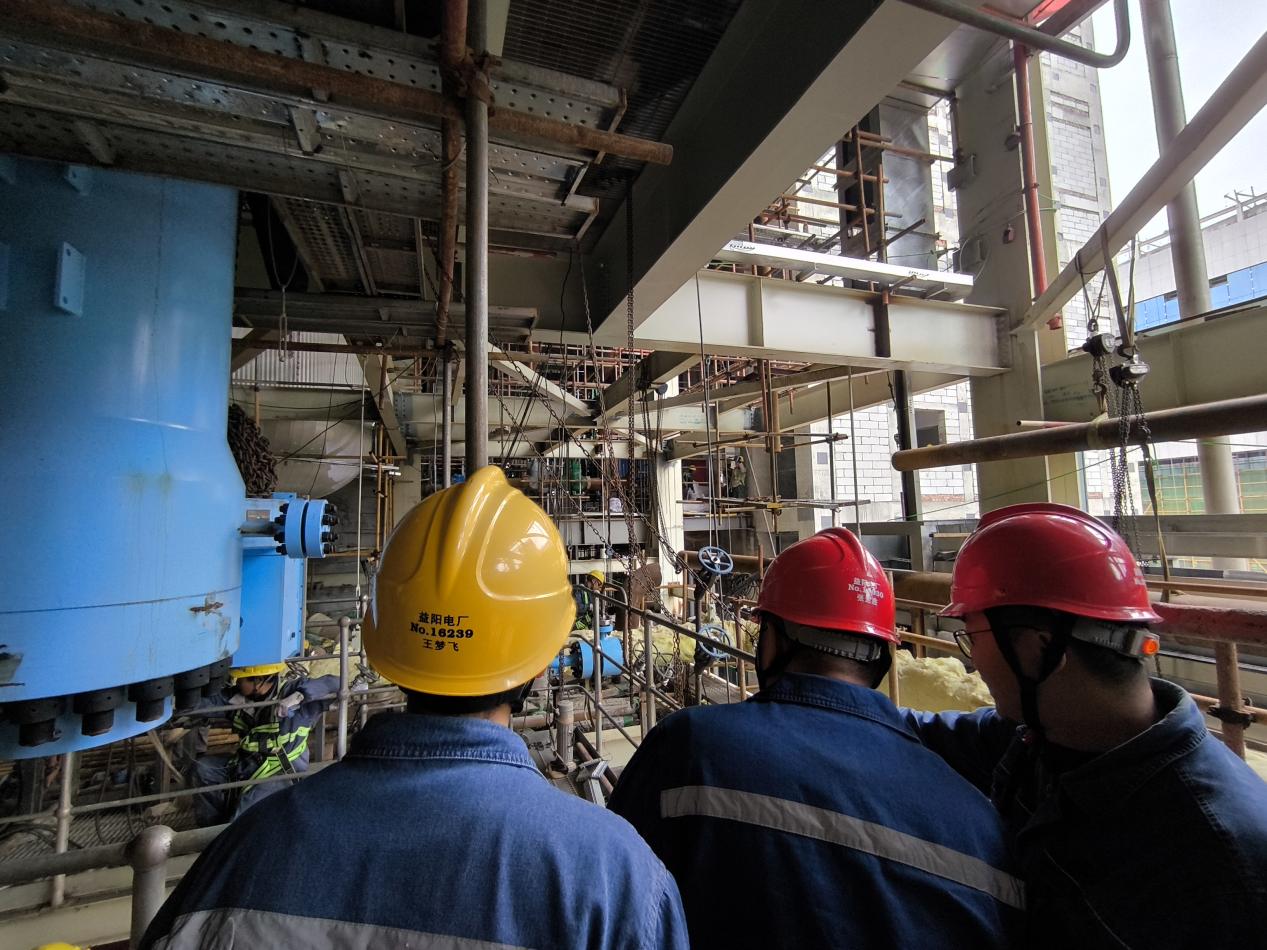

本次试验主要目的是检查和确认风烟、制粉系统热工测点,调平和标定风烟道内的流量和风速,调整锅炉空气动力流场工况,为机组启动运行及燃烧调整做足准备。试验前,该公司依据技术调试方案和安全措施,会同建设单位、调试单位、监理单位对风机本体及风道、炉膛、烟道、空预器、除尘脱硫等通道进行全面检查,确保烟风道内无人工作、通道清洁、各人孔门封闭完整。

试验过程中,通过配合调试先后完成了制粉、风烟系统风量调平与标定,制粉系统风门挡板严密性试验和风量均匀性试验、炉内空气动力场及飘带示踪试验等项目。通过启动风阻对炉膛进行吹扫,完成炉膛内各区域的风量测量和标定,确保锅炉空气动力流场均匀,达到质量验收标准。

此次试验有效调整锅炉运行工况,发现并解决了系统部分阀门开关不到位、阀门位置偏移、热工测点不准及重新校验等问题,直观检查了炉膛内气流的分布、扩散、扰动、混合等现象。锅炉冷态动力场各项参数均符合设计标准,锅炉送风机、引风机、一次风机、密封风机等设备运行稳定,各项性能指标优良,为下一步锅炉顺利点火吹管奠定坚实基础。(长安益阳 李焜林)
