发布时间:2020-03-27     作者:xqf       来源:      分享到:

  3月25日,大唐石门公司1号机组现场热火朝天,全面提升机组可靠性、环保经济性、文明生产指标的B修工作已经全面铺开。1号机组B级检修于3月22日开工,计划5月5日竣工,工期45天。

  汽轮机高中压缸揭缸检修是本次1号机组B修的主线工作。12.6米平台,1号机汽机本体已经全部围挡,检修正在紧张进行当中。现场工作负责人介绍说,目前已经完成保温拆除、热工拆线、连通管及导气管拆除等工作,正在进行汽轮机本体修前数据统计测量,预计本周末之前揭汽机外缸。为保主线工期,在外委单位因疫情影响不能及时到位的情况下,该公司汽机检修专业成立“15人突击队”加班加点开展前期工作,全力保证项目顺利推进。

  此次B修重点项目还包括空预器传热元件更新改造、除尘器布袋更换、防磨防爆检查及缺陷处理、磨煤机节能衬板改造、汽轮机冷端治理、内漏阀门治理、真空严密性治理、“飞灰、NOX、底渣”综合治理等。按“应修必修、修必修好”的原则,该公司各检修班组与施工单位正合理安排人力资源,分工合作,齐心协力,加班加点,全力以赴保证各项检修项目如期推进。

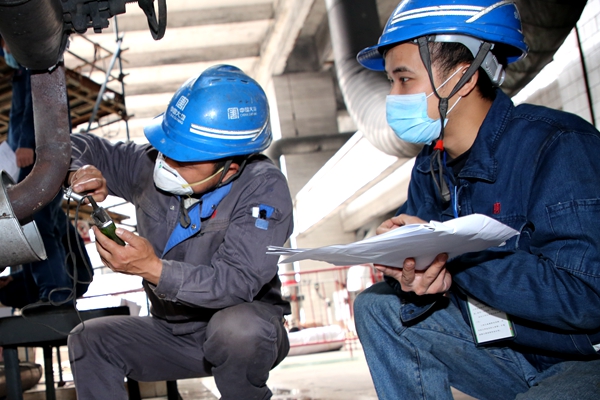

  安全管理人员审查1号机组汽轮机检修的五措两案

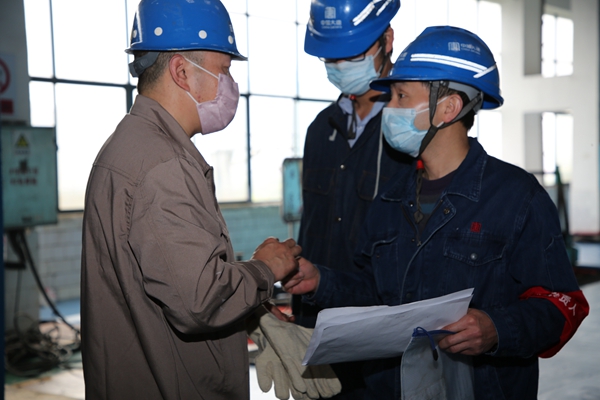

  汽机检修工作负责人与施工单位负责人交流沟通

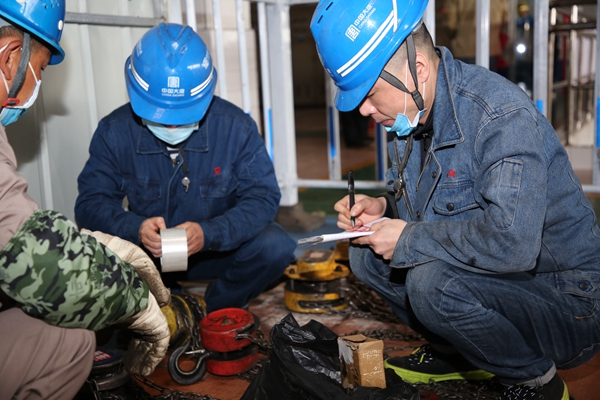

  检修人员到现场对起重机、安全带、千斤顶、手拉葫芦、电动葫芦等工器具逐项检查

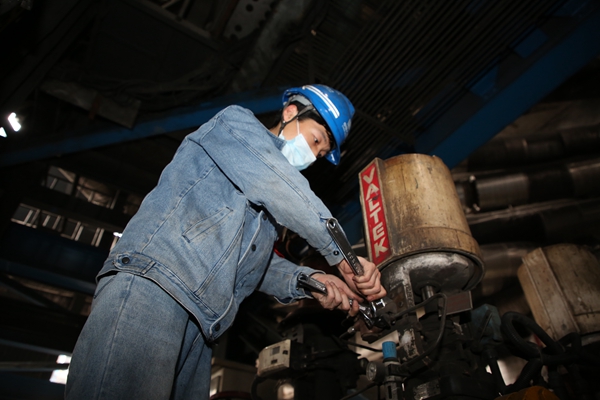

  检修人员正在进行炉外管防磨防爆检查

  集控运行人员执行炉侧系统隔离安措

  电气检修人员正在升压站进行变压器检查、检修

  热控检修人员正在检修相关压力变送器、压力表、温度测点等

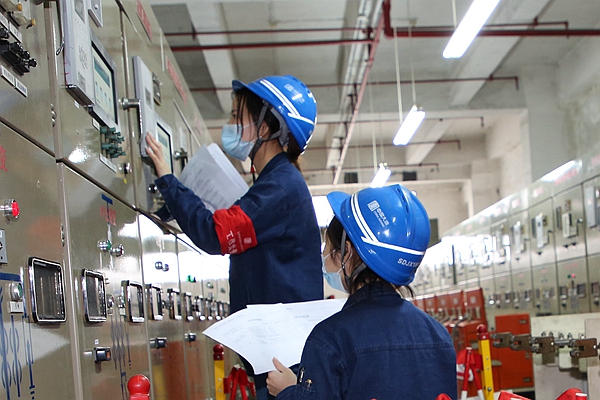

  电控检修班人在6千伏室完成定检工作
