长安益阳公司5号机组进入整套启动调试
发布时间:2024-12-27     作者:刘玉芹
      来源:      分享到:
12月6日,5号机组点火吹管顺利完成!
12月13日,500KV升压站受电一次成功!
12月19日,启动验收委员会同意5号机组整套启动!

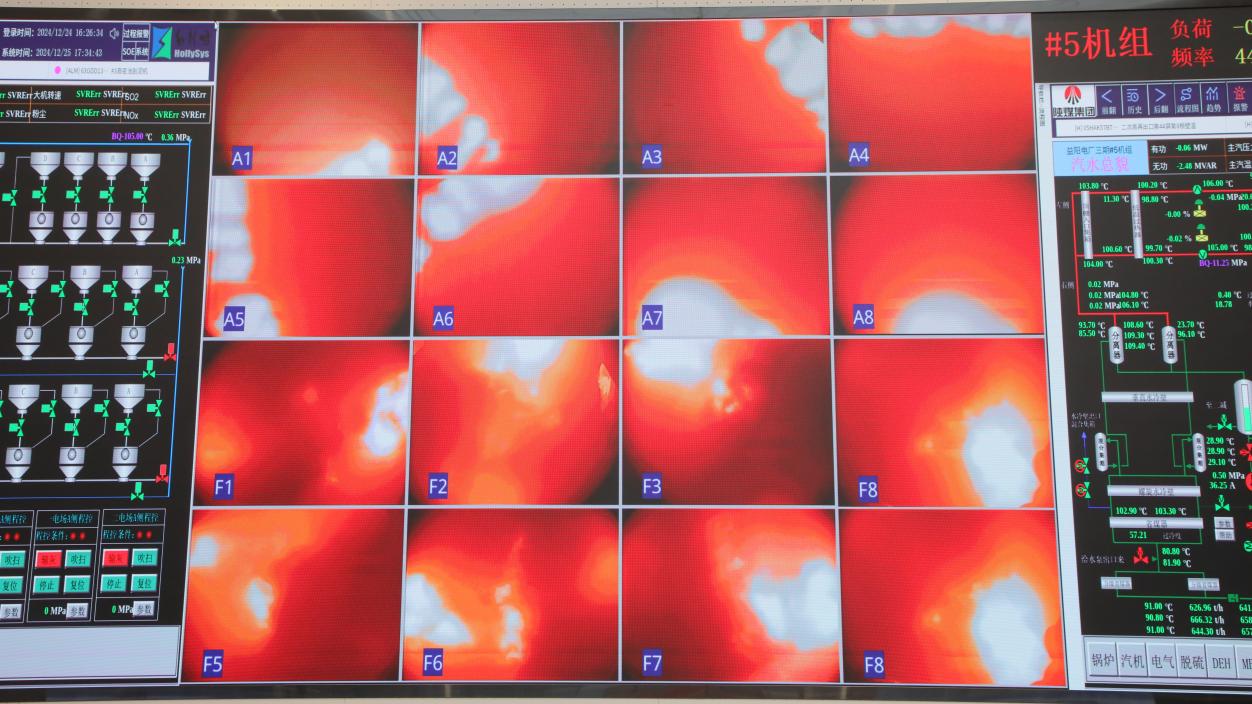

12月25日16时,长安益阳发电有限公司2×100万千瓦扩能升级改造项目5号机组锅炉点火成功,标志着5号机组正式进入整套启动调试阶段,向并网发电目标迈出了关键一步。
有力有序组织推进。为确保5号机组整套启动工作顺利进行,长安益阳公司细化措施、落实责任,组织制订单机试运计划、分系统试运计划和整套启动试运计划,提前做好整套启动演练和事故预想,同时,督促各参建单位严格执行“两票三制”,按照《火力发电工程质量监督检查大纲》要求,及时闭环整改整套启动前各项消缺工作,确保整套启动前期准备工作安全、科学、高效、有序开展。

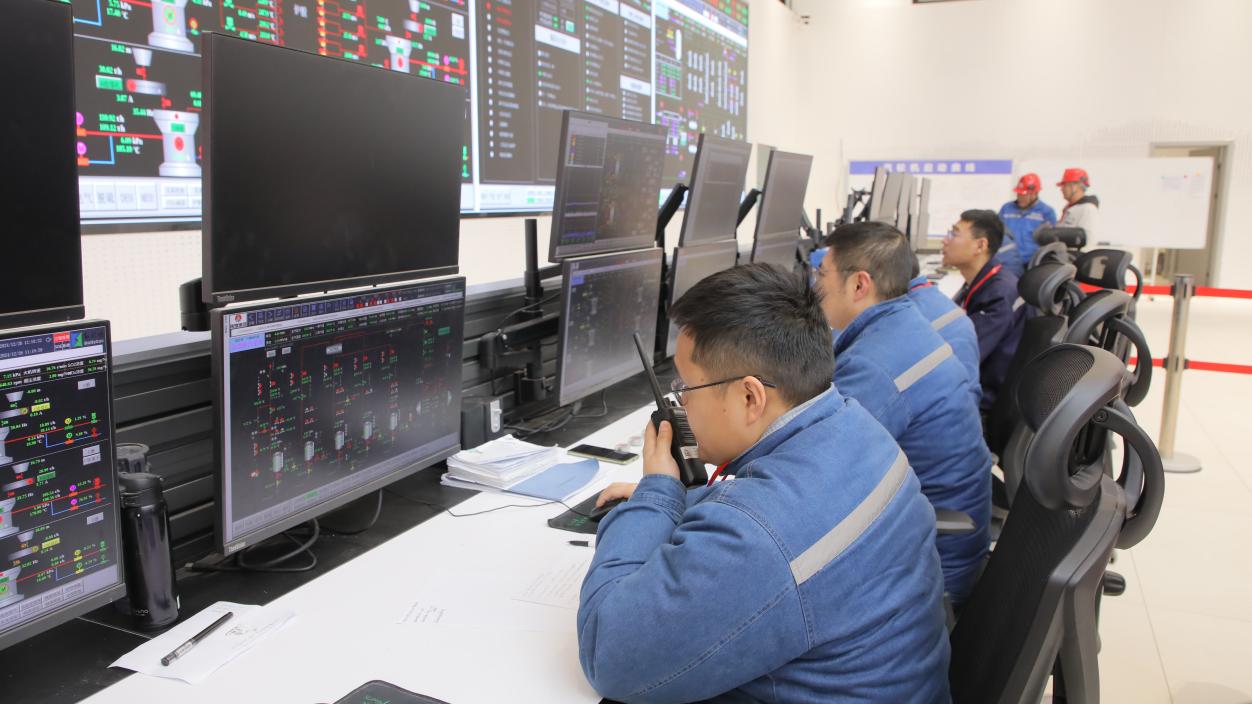

全员全力攻坚克难。工程技术人员昼夜奋战在试运一线,紧跟工程细节、进度和质量,及时现场协调施工单位开展各项试运工作。发电部运行人员发扬连续作战、敢打硬仗的工作作风,克服气温低、现场条件艰苦、时间紧迫等困难,加快熟悉运行规程、系统图和操作票等,顺利完成厂用电受电、锅炉酸洗等重要节点。安环监督人员实行24小时轮流值守,高风险作业随时到岗到位监督指导,确保每个作业面都有人员旁站监护。
