长安益阳公司:三期项目500KV升压站受电一次成功
发布时间:2024-12-16     作者:李焜林
      来源:      分享到:

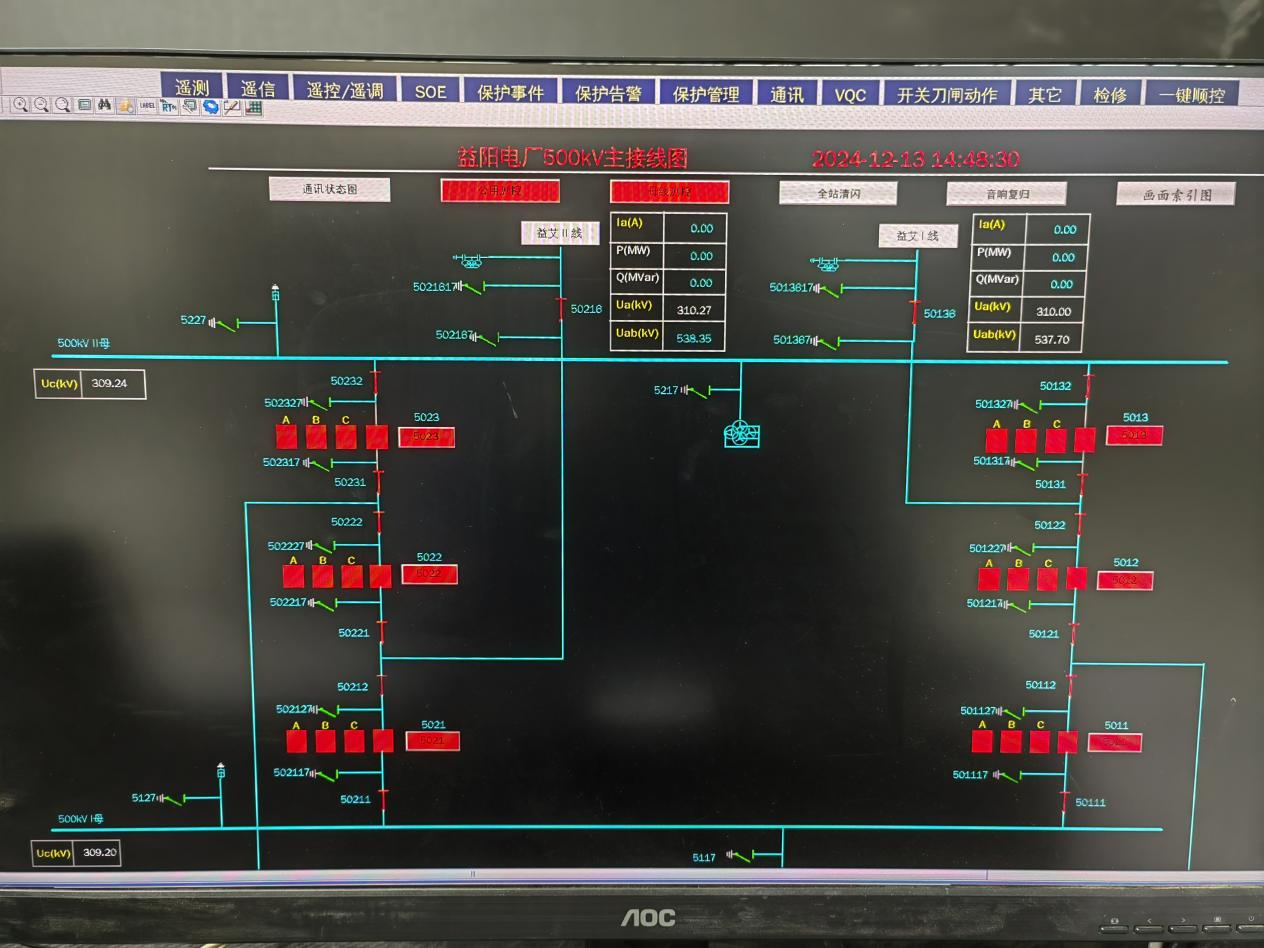

12月13日14时18分,益艾I、II线充电试验结束,14时56分华中网调令益阳电厂三期500KV升压站开始24小时试运行,标志着长安益阳发电有限公司三期500kV升压站受电一次成功。调试过程中各受电一、二次设备运行正常,所有屏柜、远方NCS、DCS状态显示及数据准确无误。
为确保此次受电一次成功,该公司高度重视、周密部署,组织技术、生产、调试等共同组成升压站受电组织机构,制定详细的受电操作方案和安全措施,科学规划,明确分工,确保500kV升压站受电安全顺利进行。
此次受电过程包括500kV益艾I、II线,升压站I母、II母及各断路器等一、二次设备充电及保护校验。12日20时30分500kV升压站首次充电成功,各设备运行正常,一、二次核相正确,相关保护校核无误,13日14时56分,500kV升压站所有试验完成后正式合环运行。
随着500KV升压站倒送电取得圆满成功,标志着该公司三期项目#5机组即将进入整套启动调试阶段。接下来,该公司将继续明确目标、压实责任,在确保施工安全的同时,高质量推进#5机组并网发电工作目标按计划实现!(长安益阳 李焜林)
