长安益阳公司:双机C修圆满收官,全力冲刺总目标
发布时间:2024-11-08     作者:谢欢       来源:      分享到:

近日,长安益阳发电有限公司3、4号机组顺利启动并网,标志着两台机组计划性C修工作圆满收官,以蓄势“满发”的健康状态,开启抢发电量的火力模式,大战四季度,冲刺总目标。

此次3、4号机组同时检修,时间紧、任务重,历时30天,创造了同周期完成检修项目最多记录,共完成标准检修项目1264项,非标项目61项,安全防护设备、设施改造及安全生产标准化建设项目11项。为圆满完成C修工作,该公司高度重视、提前谋划,对安全、质量、工期管理提出明确要求。严格执行“三报”工作制度,全方位监督实际工作情况,全过程统筹协调检修工作,全员发力紧盯任务“进度表”,确保C修工作始终可控、在控;严格执行“三讲一落实”制度,班前会针对当日检修任务开展安全风险分析,并制定防范措施,严防严控安全关,实现检修期间安全零事故目标。为保证工期,生产部门员工主动作为,放弃周末、国庆节假日休息时间,在保证质量的前提下争分夺秒,确保各项工作按时完成。

启动前,各生产部门加强高风险作业安全管理,严格执行设备试运单流程,加强设备试运、把控检修质量。面对双机设备试运多、安措执行复杂、停送电操作频繁等大量工作,该公司制定详细计划,统筹安排、提前调度,严格控制各节点完成时间,按照开机前试验要求,完成发电机气密性试验,锅炉水压试验,机、电、炉大联锁试验等,为机组平稳运行提供有力数据保障。

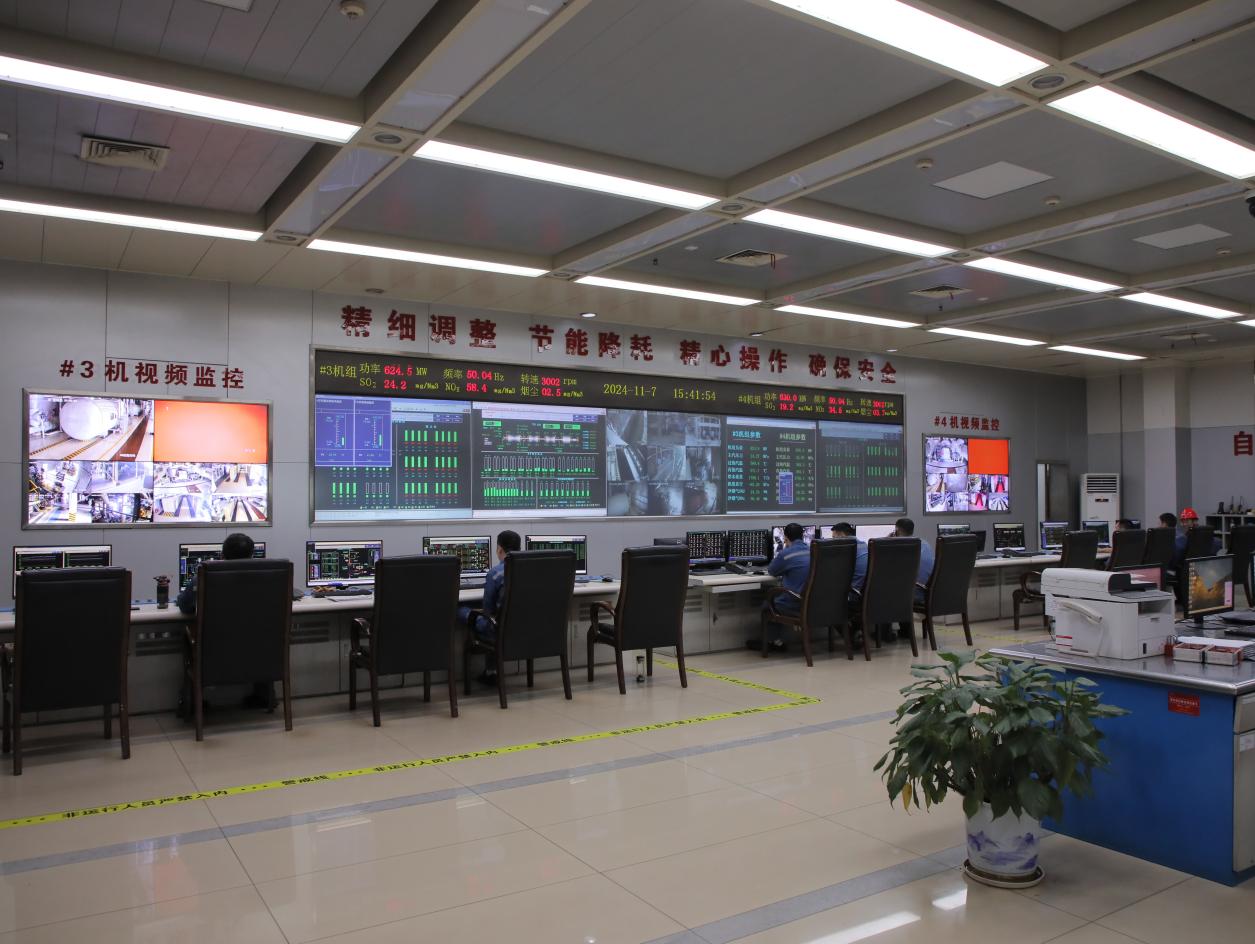

目前,两台机组各项参数稳定,系统和设备运转状况良好,生产指标达修前预期水平,为迎峰度冬电力供应、实现公司年度生产经营目标打下坚实基础。(长安益阳 谢欢)
