长安石门公司3号机组小修稳步向前推进
发布时间:2020-06-04     作者:xqf
      来源:      分享到:
连日来,长安石门公司3号机组小修现场一片繁忙的劳动景象,参加检修的员工主动放弃周末休息,加班加点赶进度抢工期,确保小修安全、优质、高效、按期完成。
据了解,本次3号机组小修以技改并结合消缺工作为主,涉及汽机、锅炉、电气、热工等四个专业,包括锅炉内检、“四管”检查以及重点技改项目3号炉贫改烟、3 号机组循环水加装二次滤网以及3 号脱硫二级塔除雾器优化等多个项目改造检修,其中常规检修技改项目工期控制28天,技改项目工期控制35天。
为了更加高效圆满地完成3号机组小修工作,该公司认真做好小修前各项准备工作,制定详细的3号机组小修计划、对检修前准备工作、检修过程管理、文明生产管理、质量与验收等方面制定详细的计划,做周密部署和安排,完善安全技术措施,对工期进度控制、物资设备供应、备品备件采购、安全文明生产等方面做了全方位的筹备。
目前,3号机组小修已进入关健时刻,所有检修项目都按网络计划紧锣密鼓稳步向前推进。

公司领导现场对联箱角焊缝渗透进行检查

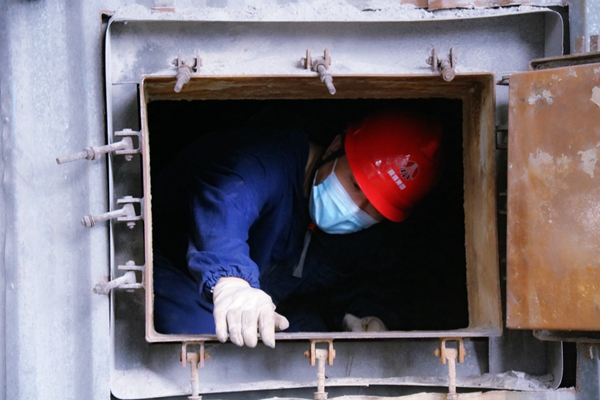

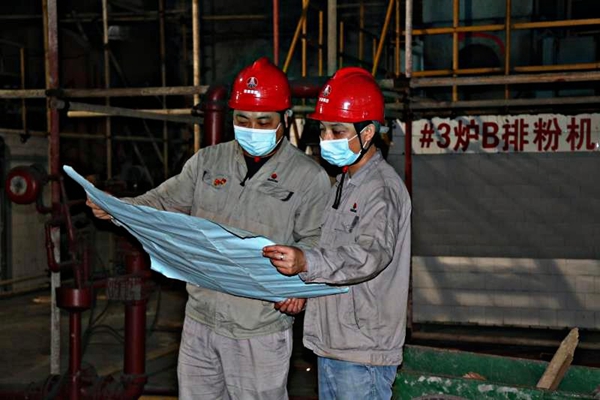

专业负责人正在检查贫改烟项目管道

专业正在检查外委单位阀门检修文件包

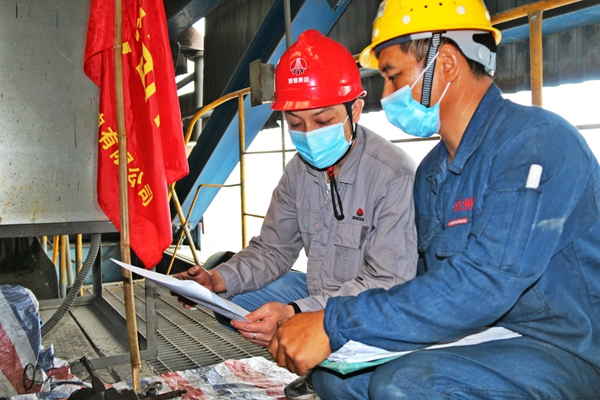

.锅炉专业在施工现场研究讨论重点项目实施进度
热工专业正在检查刚从磨煤机中拆下来的传感器

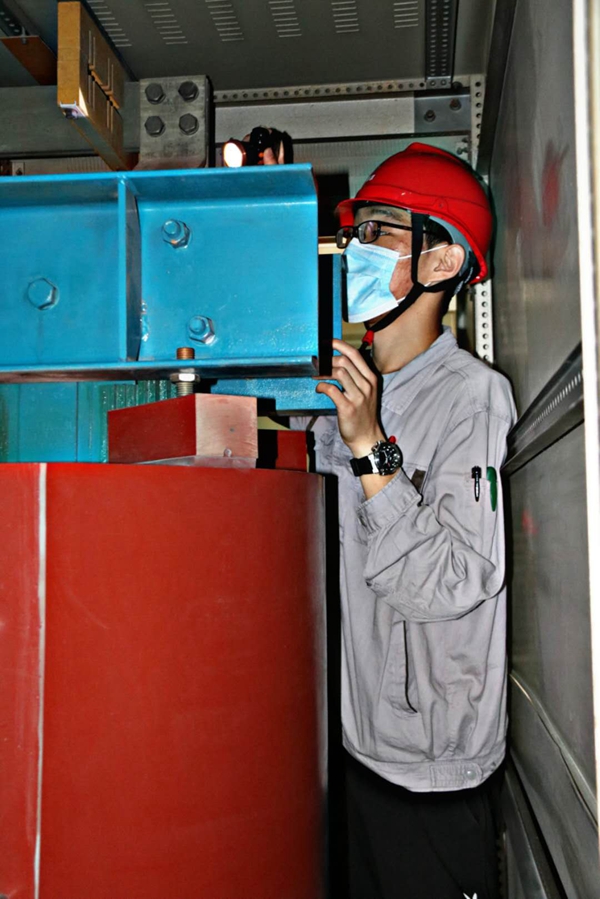

电气专业正在对#3除尘干式变压器进行检查

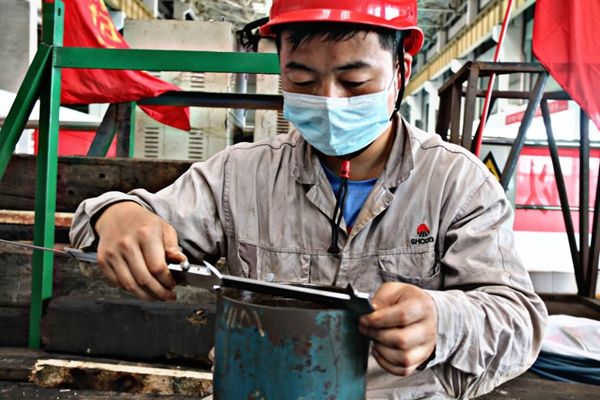

新学员变成老师傅,正在对冷再逆止门气缸尺寸测量
外围队伍整齐划一离厂
