一线传真|冬日里的山城“暖流”——大唐石门公司集中供热西线工程建成投产纪实
发布时间:2020-01-18     作者:xqf       来源:      分享到:

  冬天的温暖,最是充满力量。

  2019年11月29日,随着大唐石门公司供热阀门的开启,一股巨大的蒸汽涌入石门县工业园区西线集中供热管道,实现送热入户。在石电干部职工的翘首期盼中,该工程克服了用汽参数变更、政府规划路线调整、拆迁征地等种种矛盾和困难,如期建成投用,按期向用户供汽。

  这是一项怎样的工程?为何能引起众目期盼?让我们一起来回望施工、建设、投产的整个历程。

谋求共赢,积极推动供热项目发展

  集中供热具有安全环保、节能减排、供热质量高等众多优势。城市集中供热项目,一头牵着社会经济发展,一头连着蓝天白云。近年来,石门县政府为打赢“碧水蓝天保卫战”,秉承绿色、环保、低碳理念,努力为城市集中供热提供政策环境、发展氛围。保护、优化环境的社会责任义不容辞,大唐石门公司责无旁贷地肩负起了集中供热的神圣使命。

  2018年上半年,该公司多次进行实地走访,完成用户热负荷需求市场摸排后,与石门县政府机关达成对工业园区供热议题,决策形成热力公司组建方案。下半年,经过多次现场踏勘,完成了石门县经济开发区集中供热项目建议书编制并获得评审通过,开始着手组建热力公司。

  供热项目是配套石门工业园区基础设施和助力石门发电公司节能降耗的双赢项目。2019年1月4日,热力公司成立。事关企业责任,事关企业发展,该公司快速推进集中供热工程启动,围绕制度建设、人员准备、技术准备、物资准备、工程准备等各方面充分有效地开展工作。热网建成后,将集中向工业园区供热。

持续拼搏,把种种困难踩在脚下

  “供热项目是公司转型升级过渡期间保持区域竞争力的关键因素。”这是2019年该公司工作会发出的声音。发展、环保是最大的政治。2019年3月,通过精心组织和安排,热力公司迅速落实了项目建设相关批文和建设用地事宜。

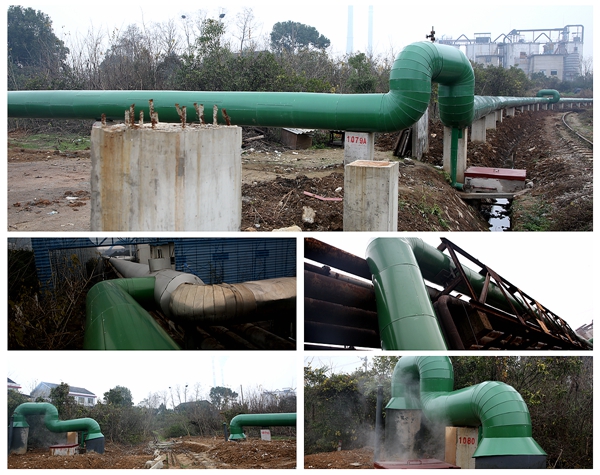

  据了解,工程热源来自该公司1、2号机组辅汽联箱,工程全长约2200米,包含至冠一公司送汽管道900米,需要新装设架空段1200米、地埋段80米,采用无缝钢管架空、直埋两种铺设方式施工,同步建设减温站,并预留燃气锅炉建设场地与接口。

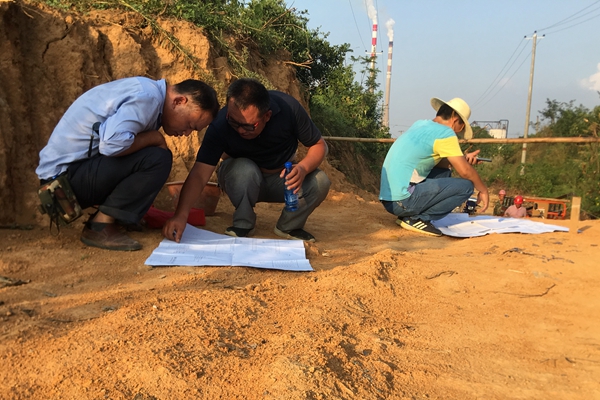

  4月,热力公司接受用户请求完成用汽参数变更,初始设计通汽压力1.0兆帕、温度190摄氏度更改为1.2兆帕、220摄氏度。5月,完成供热西线工程施工图设计,随后,完成了施工图纸的设计内审、外审,并按规定完成项目土建施工、管道安装和工程物资采购招标工作。

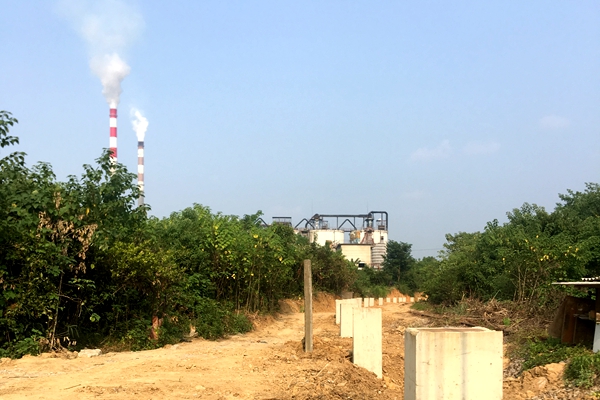

  8月,工程全面启动。施工工地上,响起机器的轰鸣声,到处是一片火热的施工景象。施工中,项目部对裸露工地加以覆盖,不间断清扫、洒水抑尘。

  9月10日,安装施工开始。因为政府城市规划变更,对原地埋管用地、管道走向进行调整并涉及到居民拆迁征地,因此还要重新进行采购符合最新参数的管道,造成了成本增加,工期紧张。

  9月24日,在多方协调配合下,拆迁征地才正式完成。至此,各参建单位通过共同努力,克服了种种困难,进入施工顺畅期,任务艰巨的工期决战开始。

抓进度、控质量,安全高效完成工程建设

  “必须在规定时间内完成施工,实现对接供汽,决不能因我方原因影响用户供汽。”该公司总经理周立峰对加快工程进度提出要求。

  “工期非常紧,各参建单位必须根据施工计划,倒排工期,加班加点赶进度,全力推进工程建设。”施工中,该公司副总经理钟馥盟多次来到现场,为施工中存在的问题出谋划策,协调多方关系。

  该公司领导层深度介入施工管理,坚持“安全问题零容忍、质量事件零放过、工程进度零拖沓”。项目部建立了每天召开施工现场碰头会的制度及每周项目施工建设调度会、工作日报、项目奖惩考核等运行保障机制,明确责任和时间节点,要求施工单位在每天下午5点前汇报当天和本周工作完成量、次日和下周工作计划,严格落实工作考核奖罚机制,有力保障了工程安全、高效、高质量推进。

  “我们严格落实施工工艺,给供热管道分层包上高温玻璃棉、耐高温铝箔反射层、防水层、彩钢板等共七层。”质量组坚持把好物资质量和施工工艺验收关,保证工程质量。

  “高空作业,一定要系好安全带,挂钩要挂在结实牢固的构件上。” “管道探伤期间,禁止无关人员进入作业区域,公司还承担费用安排附近居住的于伯、姚伯前往宾馆住宿。”安全组对高空作业、起吊作业、探伤作业、地埋管沟内作业以及临时用电等高风险作业进行全过程监督。

持续拼搏,坚决如期完成政治任务

  这个冬季,注定会不寻常。

  2019年11月6日,供热工程管道安装水压试验以及吹扫专项实施方案审批完成。

  12日,项目供热管道水压试验一次成功。

  13日,对供热管道进行排水。项目调试组创新思路,用压力法进行排水,保证了低位地埋管处存留积水排尽。

  14日,集中供热管道进行蒸汽吹扫。供热工程调试到了关键节点。该公司自行制作的管道消音器已经提前安装好,操作人员爬上山坡,将一只一只疏水门开启,等待疏水门排出全蒸汽后再一只一只关闭……

  9:40,暖管开始。11:40,第一次冲管开始,开始是小流量冲管,然后是工作压力冲管,现场管道无振动,无水击。13:40,冲管一次成功。

  接下来,完成了供热管道到用户的管道接口,14日夜,23:20,减压站电动门安装就位。

  15日,凌晨2:27,该项目保证了安全、工期和质量,水压试验、冲管一次成功,按照石门县政府要求,赶在愿景公司投产前,具备送汽条件。

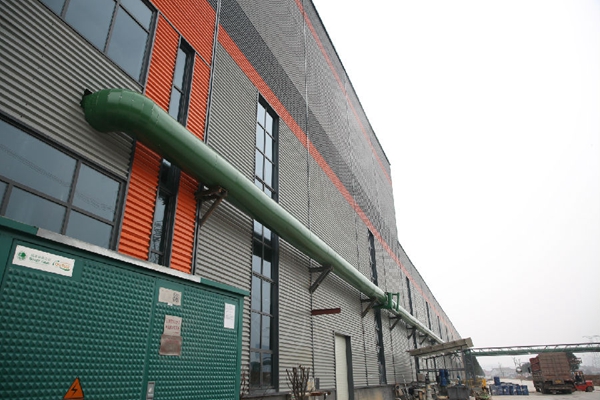

  11月29日,供热西线工程正式向用户供汽。集中供热的“暖流”为石门县高质量发展注入了强大动力。供热西线自投产以来,生产运行平稳。该项目成为该公司多经实体新的支柱产业,同时也助力该公司机组煤耗降低,有效提升区域竞争力。

  筑巢引凤,高效环保清洁热能的使用,优化了石门经开区投资环境,也为大唐石门发电公司带来新的发展机遇。据悉,2020年,愿景公司二期建成后年用汽量至少60万吨,届时该公司将启动西线供热二期工程。同时,集中供热东线工程也启动在即,已签约5家协议用户,其中仅刚落户石门工业园的鑫天源新材料公司,年用汽预估达40万吨。

  展望未来,石门发电人把笑容写在脸上。2020年,相信石门发电人一定能够绽放更多精彩,描绘更美好的新图景!
