长安石门公司4号发电机抽转子成功 检修工作进入新阶段
发布时间:2018-04-26     作者:xqf
      来源:      分享到:

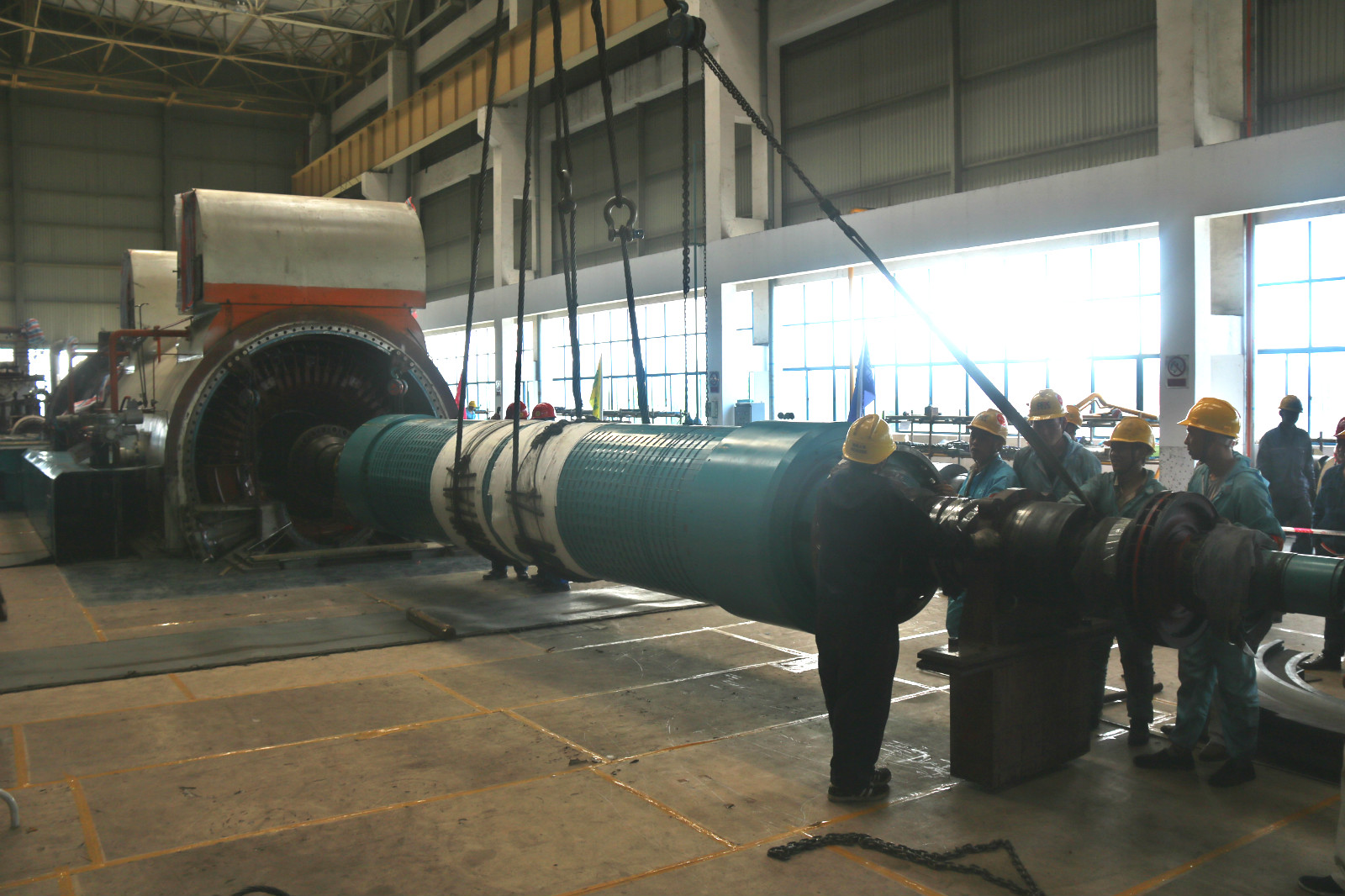

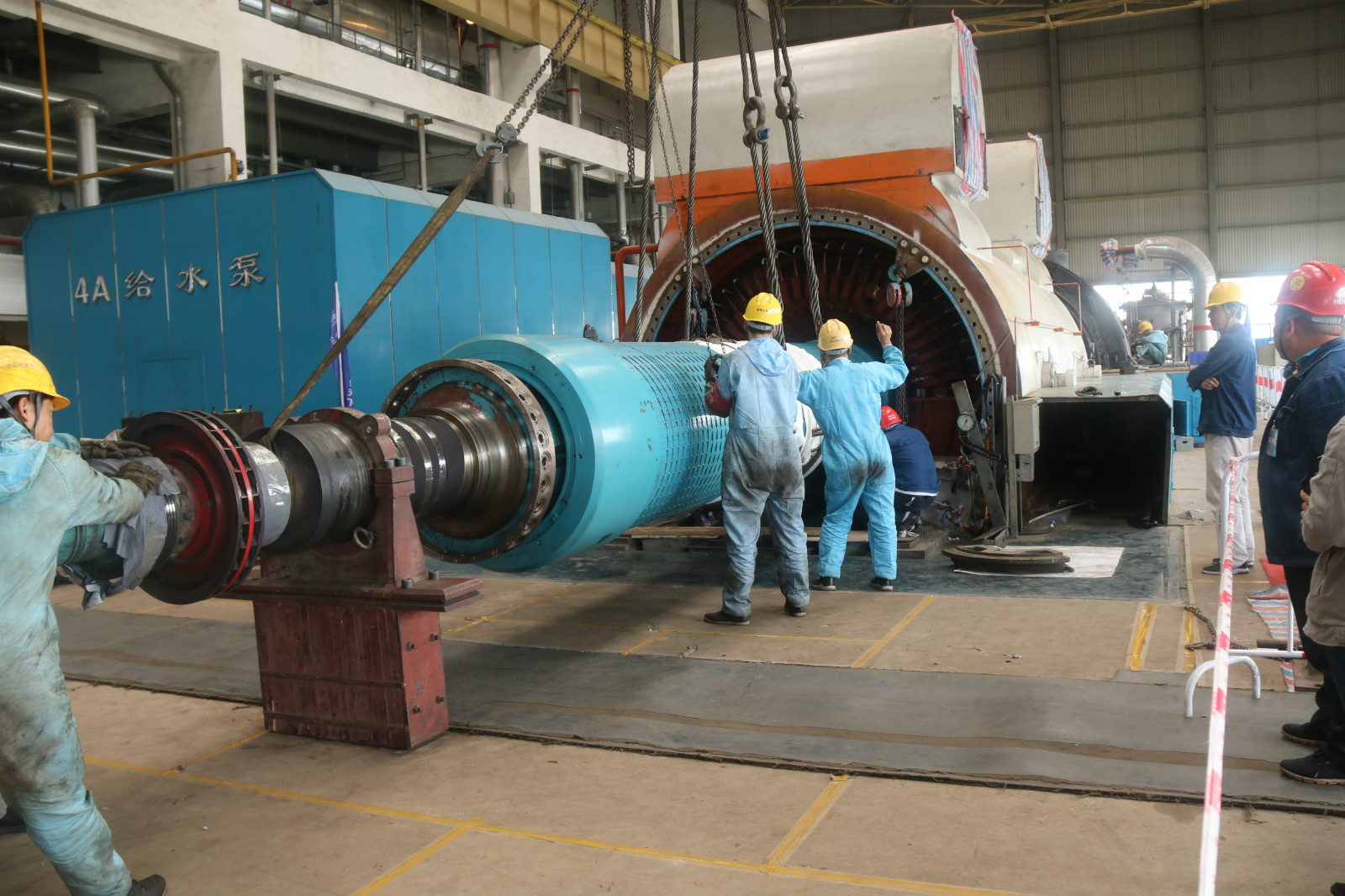

4月23日17点15分,伴随着起重指挥的一声长哨,重达59吨的4号发电机转子从定子顺利抽出,整个过程历时2个多小时,圆满完成了长安石门公司4号机组大修一个重要节点工作。
抽转子是发电机本体检修的第一个重要节点,直接影响到大修整体工期的推进,更是对该公司生产部门及参与此次电热标段、汽机标段检修等参战队伍相互协作、相互配合能力的一次挑战。
抽转子工作正式开始前,该公司汽机专业负责人与检修项目经理一起,对参加抽转子工作的全体检修人员进行了安全技术交底,并提前对行车、起吊工器具进行了全面细致的检查,明确了人员分工和安全责任。
该公司生产副总工程师李升,各生产部门、检修单位、生产厂家等相关负责人、专工始终坚守现场,随时协调工作中可能出现的问题,为抽转子工作的顺利进行提供了可靠保障。全体检修人员各司其职、协同作业,按照工作程序有条不紊的进行。17点15分,发电机转子完好无损的移出定子膛,平稳的落在指定的专用支架上,抽转子工作顺利完成,为这一节点性工作画上圆满的句号。
下一步,该公司将对发电机定子、绕组、转子及各部位进行全面的检查、维修和试验,确保发电机修后投运状态良好。(陶海娜)
